Trois camions arrivent en même temps dans votre entrepôt, mais une expédition n'est pas prête et les portes sont déjà occupées. L'attente s'allonge, les équipes doivent revoir leurs priorités et les départs risquent de prendre du retard. Ces difficultés se concentrent au quai de chargement, la zone aménagée où les marchandises passent de l'entrepôt au véhicule pour être expédiées. Lorsque le transfert s'effectue en sens inverse, à réception, on parle de quai de déchargement, bien qu'un même quai puisse assurer les deux fonctions, à condition d'en organiser les usages.
Dès lors, comment accueillir ces flux sans encombrer les accès ni compromettre la sécurité ? Ce guide vous explique les configurations, les dimensions, les équipements et le déroulement des opérations, puis comment organiser les rendez-vous pour mieux répartir les arrivées et limiter l'attente.
Quels sont les types de quais de chargement ?
Un quai de chargement est une plateforme aménagée, rattachée à un entrepôt ou un site industriel, qui permet le transfert des marchandises entre le bâtiment et un véhicule de transport. Les quais de chargement diffèrent selon leur implantation, leur orientation et leur protection contre les intempéries. Ces critères débouchent sur des configurations qui se combinent parfois au profit des besoins de l'activité logistique. Un quai en épi peut, par exemple, être couvert et équipé d'un sas.
| Configuration du quai | Principe | Usage pertinent | Point de vigilance |
| En façade | Accostage face au bâtiment | Transferts directs | Espace de manœuvre |
| En épi | Accostage oblique | Cour contrainte | Trajectoires à penser correctement |
| Couvert | Protection par auvent | Opérations extérieures | Exposition latérale |
| Fermé | Véhicule dans un espace clos | Besoin de protection renforcée | Ventilation et accès |
| Rampe ou plateforme mobile | Accès ou transfert adaptable | Besoin ponctuel | Pente, stabilité et charge |
Les types de quais selon leur implantation et leur orientation
Dans une implantation en façade, souvent appelée « quai encastré », le véhicule présente son arrière face à une porte du bâtiment. Cette disposition facilite le transfert direct des marchandises, mais nécessite une cour assez grande pour permettre aux chauffeurs de manœuvrer aisément. Sinon, cela devient une contrainte et une perte de temps quotidiennes pour toutes les parties prenantes.
Le quai en épi accueille, lui, les véhicules en biais. Il répond à certaines contraintes de profondeur de cour, au prix d'une emprise différente le long du bâtiment. Son intérêt dépend donc des trajectoires et du sens de circulation. Pour aller plus loin sur l'organisation globale de ces zones, consultez notre guide sur les quais de livraison en logistique.
Les quais ouverts, couverts ou fermés
Un quai ouvert expose davantage les opérations aux intempéries. L'ajout d'un auvent protège la zone de transfert, sans fermer l'espace.
Dans une configuration fermée, le véhicule est accueilli dans un espace clos. Le sas d'étanchéité remplit une autre fonction. Placé autour de la porte, il limite les échanges d'air et les infiltrations entre le bâtiment et le véhicule. En revanche, il ne constitue pas, à lui seul, un quai fermé.
Les rampes et solutions mobiles
Une rampe permet de franchir une différence de niveau, une plateforme mobile crée un poste de transfert déplaçable. Leur utilisation dépend notamment de la pente, de la capacité de charge, de la stabilité et des engins employés.
Quelles dimensions et quels équipements prévoir ?
Pour définir le bon dimensionnement d'un quai de chargement, il est fondamental de se baser sur les types de véhicules qu'il accueille et sur les opérations qui y sont réalisées. Ainsi, la hauteur, l'accès et les équipements doivent être étudiés ensemble.
Cas concret : un quai est libre lorsqu'un camion arrive sur le site. Sur le planning, rien ne semble empêcher son affectation. Pourtant, son plancher est trop bas pour que le niveleur assure une liaison compatible avec les engins de manutention utilisés. L'équipe doit le réorienter vers un poste adapté, déjà occupé. En conséquence, le véhicule attend alors qu'une porte soit libre.
Morale : une porte disponible ne garantit pas qu'un camion puisse y être traité dans de bonnes conditions. Recenser les caractéristiques des véhicules et les associer aux quais compatibles permet d'anticiper ce type de difficulté.
Adapter la hauteur et les accès aux véhicules
Commencez par relever les hauteurs de plancher, les gabarits et la présence de hayons dans les flottes qui fréquentent le site. L'Institut national de recherche et de sécurité (INRS) situe les hauteurs de quai entre 1,10 et 1,20 m dans la plupart des cas (brochure ED 6059). Cependant, ce repère reste indicatif. Votre choix doit s'appuyer sur les véhicules que vous recevez réellement.
Examinez ensuite la cour et renseignez l'espace de recul nécessaire, les trajectoires, les croisements et les cheminements piétons qui doivent être bien séparés de ceux des véhicules. Prévoyez également le dégagement requis pour les hayons. À la jonction avec le camion, la différence de niveau détermine une pente qui doit rester compatible avec le matériel de liaison et les engins de manutention utilisés.
Distinguer la fonction des équipements
À chaque besoin correspond un équipement dont il convient de vérifier la compatibilité et le fonctionnement conjoint avec les autres outils, les véhicules et l'infrastructure logistique globale.
| Équipement | Fonction | Vérification essentielle |
| Niveleur ou pont de liaison | Relier le quai au plancher du véhicule | Charge admissible, appui et plage d'utilisation |
| Butoirs | Amortir le contact à l'accostage | Positionnement, état et compatibilité avec les véhicules |
| Dispositif d'immobilisation | Prévenir le déplacement du véhicule | Adaptation au véhicule et procédure de verrouillage |
| Porte | Fermer l'ouverture du bâtiment | Dimensions de passage et dispositifs de sécurité |
| Sas d'étanchéité | Limiter les échanges avec l'extérieur | Ajustement aux gabarits accueillis |
| Éclairage | Rendre visibles les zones de travail | Couverture du quai et de l'intérieur du véhicule |
Prévoir une zone tampon adaptée
La zone tampon accueille temporairement les marchandises avant chargement ou après déchargement. Comment déterminer sa surface ? En fonction des dimensions des lots, des pics d'activité et du rythme de préparation de vos expéditions.
Compter les emplacements palettes ne suffit donc pas. Il faut aussi intégrer les espaces de contrôle, les déplacements des engins et la séparation des lots, tout en maintenant les circulations et les accès dégagés.
Comment sécuriser les opérations à quai ?
La sécurité à quai repose non seulement sur des équipements adaptés et des circulations organisées, mais aussi sur une coordination claire entre les intervenants. Les procédures doivent préciser quand la manutention peut commencer, dans quelles conditions elle doit s'arrêter et qui autorise le départ du véhicule.
1. Prévenir les principaux risques des opérations à quai
Lorsqu'une porte ouverte sans véhicule expose les personnes et les engins à une chute, des protections adaptées doivent empêcher l'accès au vide. Pour prévenir les collisions dans la cour, la séparation des cheminements piétons et des trajectoires des camions est indispensable.
L'accostage présente aussi un risque d'écrasement. Personne ne doit donc se trouver entre le véhicule et le quai pendant la manœuvre. Une fois le camion positionné, son immobilisation doit prévenir aussi bien un départ intempestif qu'un déplacement progressif de la remorque pendant les passages des engins.
2. Préparer le protocole de sécurité et répartir les rôles
Pour les opérations réalisées par une entreprise de transport extérieure dans une entreprise d'accueil, le Code du travail prévoit un protocole de sécurité écrit remplaçant le plan de prévention.
L'entreprise d'accueil communique les accès, les règles de circulation et de stationnement, les équipements utilisés, les consignes et les moyens de secours. Le transporteur précise les caractéristiques du véhicule, la nature des marchandises et les précautions particulières nécessaires. Cet échange permet de définir les mesures propres à l'opération.
Sur le terrain, chaque collaborateur doit connaître son rôle (accueil du conducteur, vérification de l'immobilisation, utilisation du niveleur et autorisation de départ). Les obligations réglementaires fixent le cadre, les recommandations de prévention orientent les mesures, les notices des fabricants précisent les conditions d'utilisation des équipements.
3. Vérifier les conditions de mise à quai et de départ
Avant la manutention, les vérifications doivent porter notamment sur l'immobilisation du véhicule, la stabilité de la remorque, la liaison quai-véhicule et la position des personnes. Le conducteur doit connaître l'emplacement prévu pour lui pendant l'intervention.
À la fin, la procédure doit prévoir la confirmation de l'arrêt des manutentions, le retrait des personnes et des engins, puis la remise en position des équipements selon leur notice. Le départ intervient après une autorisation explicite. L'ordre précis de ces actions doit correspondre aux dispositifs présents et à leurs éventuels asservissements.
Comment se déroule un chargement à quai ?
Un chargement commence avant l'arrivée du camion et s'achève lorsque son départ est autorisé. La séquence suivante sert de repère et doit être adaptée aux marchandises, aux équipements et aux procédures du site logistique. Les rôles du conducteur, des caristes et du responsable de quai dépendent du cadre applicable et de l'organisation convenue.
Même si le processus d'un chargement à quai dépend du type d'activité et de ses spécificités, voici ses grandes étapes de manière générale :
- Préparer les marchandises et les informations de transport : regroupez les lots dans la zone d'expédition, vérifiez les références, les quantités et l'état des emballages. Mettez les informations nécessaires à disposition des intervenants pour éviter les recherches pendant le chargement.
- Accueillir le conducteur et confirmer l'affectation : vérifiez le rendez-vous, l'identité du transporteur et les caractéristiques du véhicule, puis confirmez la porte attribuée selon sa compatibilité et la disponibilité effective du poste et transmettez les consignes utiles.
- Mettre le véhicule à quai selon les consignes du site : le conducteur suit le parcours indiqué et réalise la manœuvre dans une zone dégagée. Les piétons restent à l'écart des trajectoires et des zones d'écrasement.
- Vérifier les conditions de sécurité avant la manutention : les personnes désignées contrôlent l'immobilisation, la stabilité du véhicule et la liaison avec le quai. Chacun doit connaître sa position pendant l'intervention.
- Charger selon le plan retenu : respectez la répartition des masses, les charges admissibles et la compatibilité des marchandises. Pour une tournée, l'ordre des livraisons intervient sans primer sur ces contraintes.
- Contrôler le chargement, l'arrimage et les documents : vérifiez leur cohérence avec l'expédition prévue, corrigez les anomalies avant clôture et procédez au scellement lorsqu'il est requis.
- Clôturer l'opération et autoriser le départ : confirmez la fin des manutentions, le dégagement des personnes et des engins, puis appliquez la séquence de libération du véhicule prévue sur le site.
Comment réduire l'attente grâce à une meilleure planification ?
Réduire l'attente suppose d'abord de comprendre ce qui immobilise les véhicules, puis d'adapter les rendez-vous aux moyens disponibles. Pour fluidifier une activité, surtout lorsque le planning est rempli, il faut que les marchandises, les équipes et les quais soient prêts au moment prévu.
1. Identifier où se forme l'attente
Suivez les étapes du passage du camion :
- attente avant l'entrée sur site ;
- attente avant la mise à quai ;
- temps d'occupation de la porte ;
- délai entre la libération du quai et la sortie.
Remarque : pendant l'occupation, distinguez les contrôles, la manutention et les interruptions. En effet, l'occupation comprend le travail effectué. Elle ne représente donc pas que du temps perdu.
Cette décomposition permet de cibler les corrections. Des documents incomplets bloquent-ils l'accueil ? Une commande non préparée retarde-t-elle le chargement ? Ailleurs, y a-t-il un manque de caristes ? Une incompatibilité du quai avec le véhicule explique-t-elle l'immobilisation ? Dans ces situations, ajouter des créneaux ne résout pas la cause du problème. Les solutions doivent être adaptées aux problèmes à résoudre.
2. Construire les créneaux selon la capacité réelle
Pour définir les disponibilités, croisez les portes utilisables avec les équipes présentes, les engins mobilisables et l'espace disponible en zone tampon. Estimez ensuite la durée des opérations selon les volumes, le conditionnement et les contrôles nécessaires.
Exemple : un entrepôt dispose de quatre portes, mais de deux équipes pouvant travailler simultanément. Accepter quatre camions à la même heure risque de créer une file, même si chaque véhicule peut physiquement accoster.
Dans la même optique, les capacités doivent également suivre les variations de la journée (pauses, changements d'équipe, maintenance ou pics de préparation). Prévoyez également des marges adaptées à la variabilité observée.
3. Prévoir les retards, avances et rendez-vous non honorés
Définissez les règles avant les premiers écarts. Qui prévenir ? Quand replanifier et dans quelles conditions accueillir un camion entre deux rendez-vous ? Les priorités doivent être connues des équipes et communiquées aux partenaires.
Un véhicule arrivé en avance peut attendre jusqu'à son créneau sans que cela traduise une défaillance du site. Distinguez cette attente de celle subie après l'horaire convenu. Pour les rendez-vous non honorés, organisez la confirmation de l'absence et la remise à disposition de la capacité.
Téléphone, tableur ou logiciel dédié : quand changer d'outil de gestion des quais ?
Un tableur partagé (type Google Sheets) peut convenir à une activité simple et stable. Mais lorsque les intervenants et les modifications se multiplient, un logiciel de dock scheduling dédié peut faciliter la coordination et le suivi des modifications.
| Critère | Organisation manuelle | Logiciel dédié |
| Visibilité partagée | Dépend de la mise à jour du planning | Vue commune selon les droits d'accès |
| Collecte des informations | Téléphone, courriels et saisies | Formulaires structurés, champs obligatoires selon paramétrage |
| Modifications | Répercussion auprès de chaque interlocuteur | Mise à jour et notifications selon les fonctions disponibles |
| Capacités | Vérification par les équipes | Règles de réservation paramétrables |
| Historique | Échanges et versions à conserver | Traçabilité selon la solution |
Le choix dépend ainsi du volume de coordination et de votre besoin de fiabiliser les rendez-vous.
Quels indicateurs suivre pour améliorer la gestion des quais ?
Les indicateurs servent à décider où intervenir pour revoir les créneaux, renforcer une équipe ou corriger un blocage à l'accueil. Pour comparer les résultats, conservez les mêmes définitions et distinguez les sites, les types d'opérations et les catégories de véhicules.
| Indicateur | Mesure et utilité |
| Ponctualité aux rendez-vous | Comparer l'arrivée réelle au créneau convenu, avec une tolérance définie, pour identifier les écarts. |
| Attente avant mise à quai | Calculer « heure de mise à quai − heure d'arrivée » pour repérer les files et rechercher leurs causes. |
| Durée d'occupation du quai | Mesurer le temps entre la mise à quai et sa libération pour ajuster les durées réservées. |
| Temps total sur site | Calculer « heure de sortie − heure d'entrée » pour suivre le parcours complet du véhicule. |
| Rendez-vous non honorés | Rapporter les absences confirmées aux rendez-vous attendus, selon une règle précisant les annulations exclues, pour identifier la capacité inutilisée. |
Définissez précisément chaque horodatage. Par exemple, l'arrivée désigne-t-elle la présentation à l'accueil ou l'entrée effective ? Si une file se forme hors du site, mesurez-la séparément.
Pour l'attente avant mise à quai, isolez les véhicules arrivés en avance pour ne pas fausser les résultats. En effet, l'attente liée à une arrivée anticipée doit être distinguée de celle subie au-delà du créneau convenu.
Enfin, l'occupation du quai comprend les contrôles, la manutention et d'éventuelles interruptions. De même, relever aussi le début et la fin des manutentions, en distinguant les pauses, permet d'expliquer pourquoi une porte reste mobilisée.

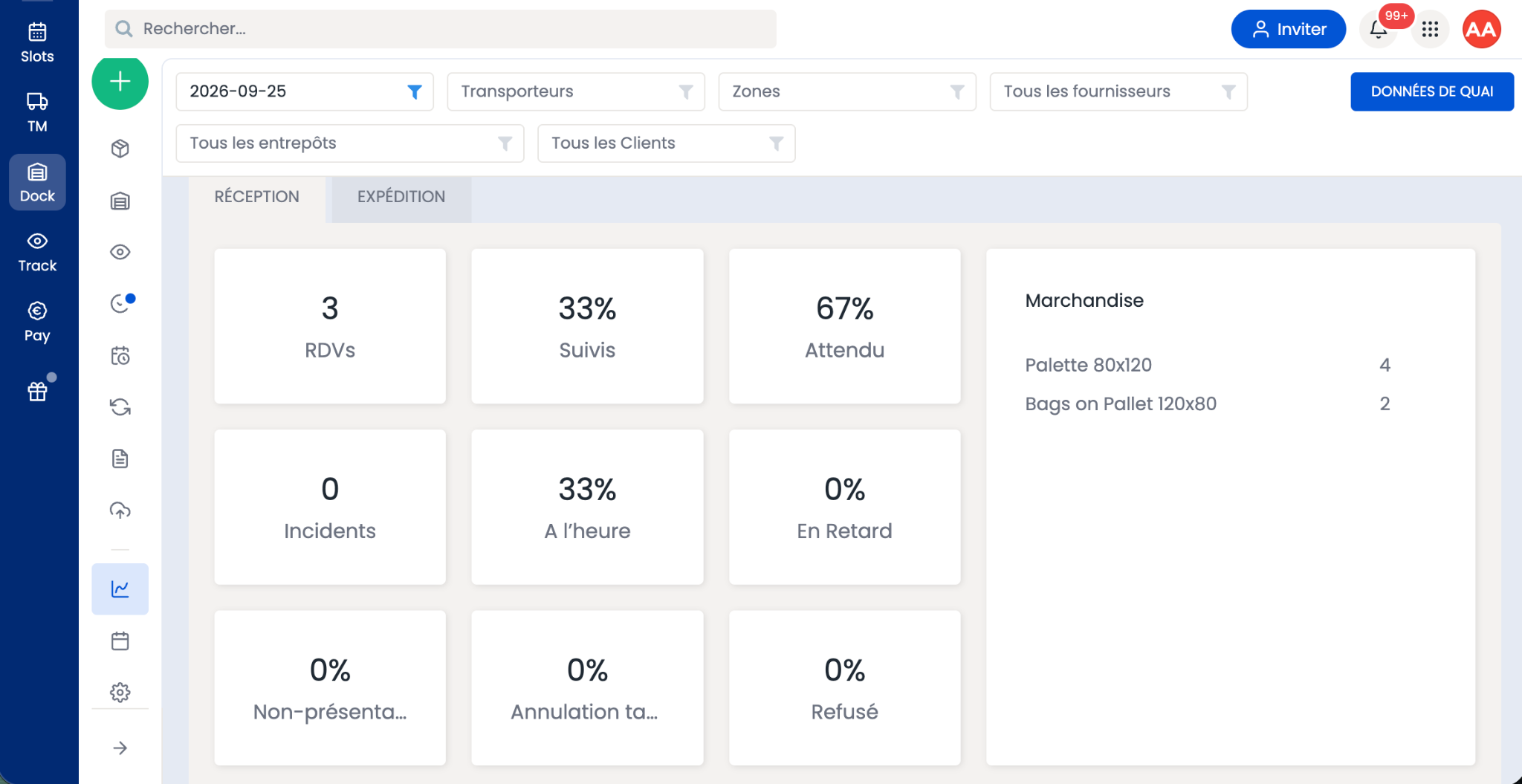

Comment ShiptiDock aide-t-il à organiser les quais et les rendez-vous ?
ShiptiDock traduit les règles d'organisation du site en un planning partagé avec les équipes, les fournisseurs et les transporteurs.
Le responsable logistique commence par configurer ses zones de réception et d'expédition, leurs horaires et les capacités disponibles par créneau. Il peut faire varier ces paramètres selon les jours et les ressources mobilisables.
À partir de ce cadre, les transporteurs réservent un rendez-vous parmi les disponibilités proposées. Les informations recueillies lors de la réservation permettent de préparer l'opération. Le site peut également transmettre des documents et des consignes, puis rendre leur validation obligatoire pour finaliser la prise de rendez-vous.
Vos équipes disposent ainsi d'une vue globale et actualisée des mouvements attendus et peuvent attribuer les portes de quai. Lorsqu'un ajustement devient nécessaire, le planning commun permet de partager l'organisation actualisée avec les personnes concernées. L'affectation reste à rapprocher des contraintes du véhicule et de l'opération.

À l'arrivée, le poste de garde vérifie les informations du conducteur et du véhicule. Le suivi des visites distingue les camions attendus, présents et sortis, avec les horaires prévus et réels. Il est également possible d'envoyer des SMS pour communiquer des instructions aux chauffeurs. L'historique des passages fournit ensuite une base pour examiner les écarts et ajuster l'organisation.
ShiptiDock complète ainsi le TMS, consacré au pilotage du transport, et le WMS, chargé des opérations internes de l'entrepôt, en organisant les rendez-vous et l'accueil à quai.
Qu’est-ce qu’un quai de chargement ?
Un quai de chargement est une zone aménagée pour transférer les marchandises de l’entrepôt vers un véhicule avant leur expédition.
Quelle est la différence entre un quai de chargement et un quai de déchargement ?
Le quai de chargement sert à transférer les marchandises de l’entrepôt vers le véhicule pour leur expédition. Le quai de déchargement assure le mouvement inverse, à réception. Un même quai peut remplir les deux fonctions selon l’organisation du site. La différence tient donc au sens du transfert.
Un même quai peut-il servir au chargement et au déchargement ?
Oui, un même quai peut accueillir des réceptions et des expéditions si ses équipements sont compatibles avec les véhicules et les marchandises concernés. Cette polyvalence demande une organisation adaptée : affectation des créneaux, identification des lots et disponibilité des zones tampon pour éviter les encombrements.
Quelle hauteur prévoir pour un quai de chargement ?
L’INRS indique une hauteur comprise entre 1,10 et 1,20 m dans la plupart des cas. Ce repère ne constitue pas une règle universelle, car le dimensionnement dépend des planchers des véhicules accueillis, des équipements de liaison et des engins de manutention utilisés.
Quelle est la différence entre une rampe et un niveleur de quai ?
Une rampe permet aux engins de franchir une différence de niveau, par exemple entre la cour et un véhicule. Le niveleur assure une liaison ajustable entre le quai et le plancher du camion. Leur choix dépend des hauteurs, des charges et des conditions d’utilisation.
Quand faut-il établir un protocole de sécurité ?
Un protocole de sécurité écrit doit être établi avant les opérations de chargement ou de déchargement effectuées par une entreprise de transport extérieure dans une entreprise d’accueil. Pour des opérations répétitives entre les mêmes entreprises, un protocole commun reste applicable tant que les conditions ne changent pas significativement.
Comment déterminer le nombre de rendez-vous par créneau ?
Le nombre de rendez-vous dépend des portes compatibles disponibles, mais aussi des équipes, des engins et de l’espace nécessaire aux marchandises. Estimez la durée des opérations, puis ajustez les capacités selon les horaires et les aléas observés. Quatre portes ne permettent pas systématiquement quatre interventions simultanées.
Quelle est la différence entre un WMS et un logiciel de gestion des rendez-vous à quai ?
Le WMS pilote les opérations internes de l’entrepôt, notamment les stocks, la préparation et les mouvements de marchandises. Un logiciel de rendez-vous organise les créneaux et les arrivées des transporteurs selon les capacités du site. Leurs fonctions peuvent se compléter, avec une couverture variable selon les solutions.
Écrit par Djihène Fenzar
Publié le 13 sept. 2023 (Mis à jour le 21 oct. 2026)
Temps de lecture : 11 min
